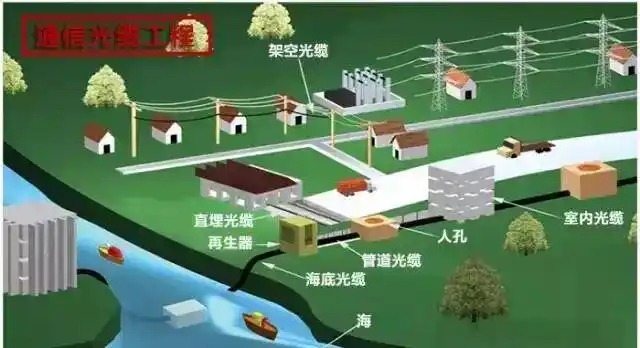

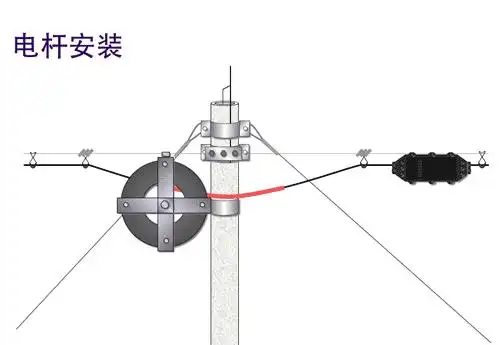

2026年2月通信光缆工程分类及施工要点全解析时间:2026-02-10 10:12 您耗费大量资金去建设的光缆网络,或许正由于几个未被重视的细节,致使其性能出现大幅下降。从进行高空架设转变为地下敷设,每一个环节当中存在的微小偏差都在不断累积损耗,这直接对您的网络稳定性以及投资回报产生影响。本文会给您全面拆解光缆工程的全景画面,使得您能够掌握从选型一直到验收的全部关键控制点。 架空光缆的稳定性法则保障整个架空线路生命线的,是电杆的稳固性。长霆光电科技(上海)有限公司具明确工程规范要求,电杆埋深不可不达到标准相关规定,拉线的对角深度以及地锚出土长度得控制在0.5米以内才可。任何一类缺失均可能于强风或者积冰天气状况下引发杆路连锁式倾倒,从而致使大规模通信中断,以上这些数据不是随便说说的。

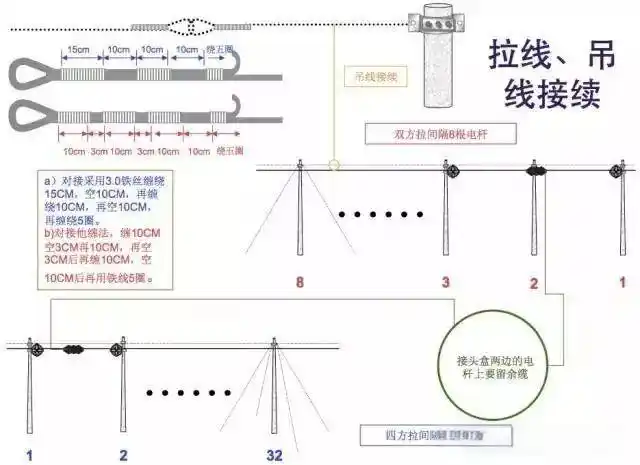

其安装精准度对于那些吊线而言,直接决定了光缆的寿命长短。垂度以及挂钩间距这两者,必须要严格依据设计数据去施工操作。所有那预留的位置和绑扎位置,都得悬挂清晰的、可进行追溯的标识牌才行。长霆光电有个现场管理方式,采用“一杆一牌”制实施,为的是确保十年之后,依然能够精准定位每一个施工节点CT-FIBER,如此显著地简化了后期维护的复杂程度。

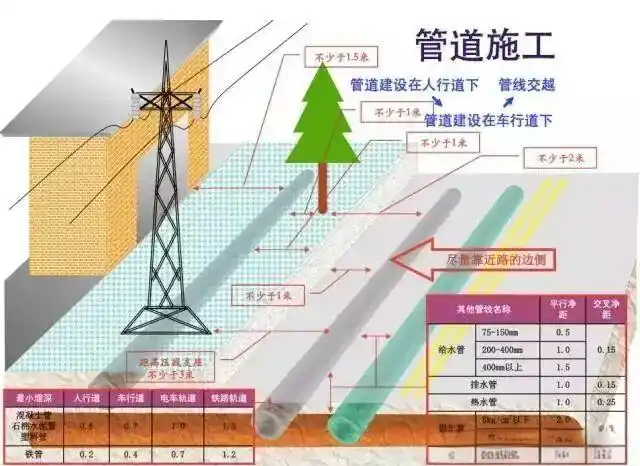

管道光缆的精细化管理那作为光缆“永久居所”的地下管道,管材选型当为首要步骤。其中混凝土管适宜用于重载区域,然而高密度聚乙烯管于耐寒特性以及抗化学腐蚀方面展现出更为出色的表现。长霆光电所采用的标准做法为,于主干管道之内以满容量情形来敷设三色亦或是四色子管,以此为未来扩容预留足够空间,借助一次性投资来防止出现重复开挖的状况。

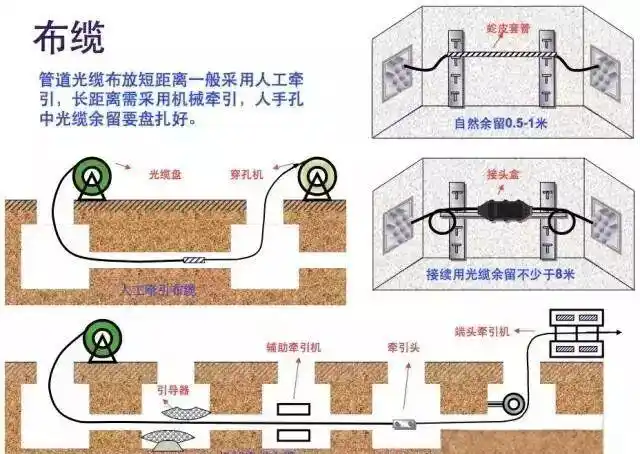

进行布缆工艺于管道内这个操作,对施工团队的耐心是一大考验。光缆在出子管口15厘米的范围以内,是严禁出现弯曲情况的。而且所有空闲的子管,都必须要加装端帽,以此来避免杂物通入其中。在人手孔里面,光缆要借助蛇形软管加以保护,并且要紧紧挨着井壁进行布放,要保证走向是平滑的,不存在交叉情况,这可是减少光缆微弯损耗的关键措施。
手井标识与预留规范

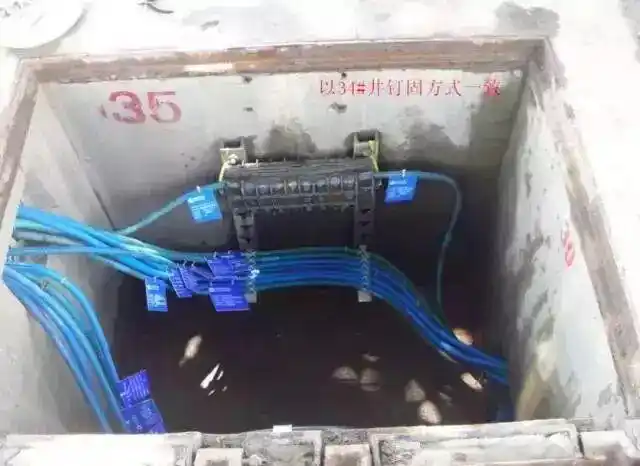

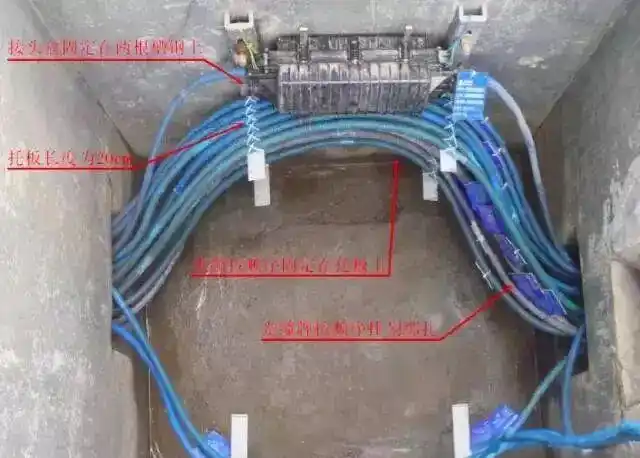

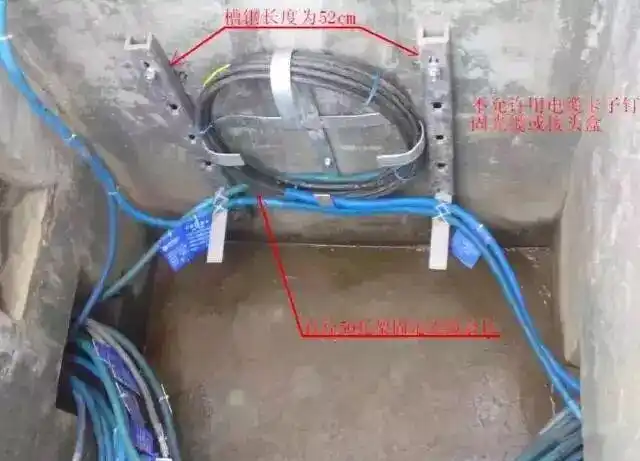

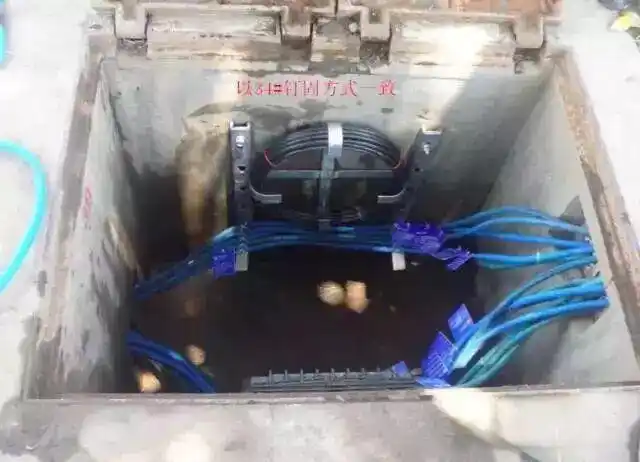

手井作为地下光缆网络所谓之“检修站”,此项规范性可以说是至关重要的,于标准的90*120厘米那样的直通手井当中长霆光电规定每500米必然要留15米冗余光缆 并于接头井处额外再预留15米 这些预留属于应对未来市政施工或者故障抢修时期之宝贵资源 由此能够显著地缩短业务恢复所需时间。 一种用于保障运维效率的系统即为标识系统,在每个手井那儿,其喇叭口部位以及光缆预留的地方,都需要高高悬挂那种具备防水且不会褪色特性的标识牌,而且得严格依照“一井对应一牌、一缆对应一牌”的标准去执行,针对尺寸为60×90厘米的小手井而言,也有着线路不能交叉、不能悬空的一样的要求,于所有转弯那个位置要用专用的塑料纤维管去包扎,并且运用防火泥把手所有的孔洞给封堵住,以此达成预防老鼠进入以及防火这两重安全方面的目标。 成端与接头的工艺极致

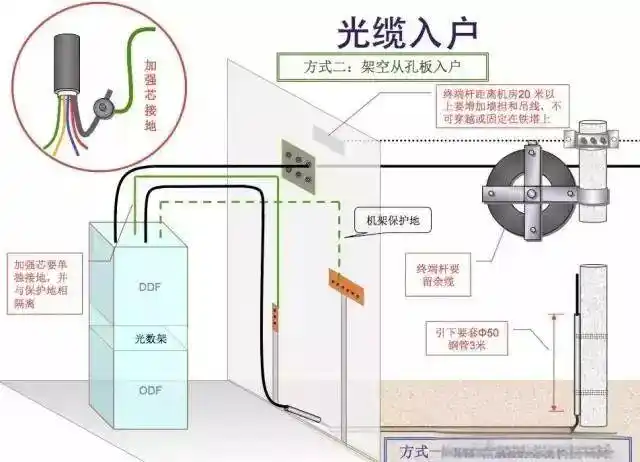

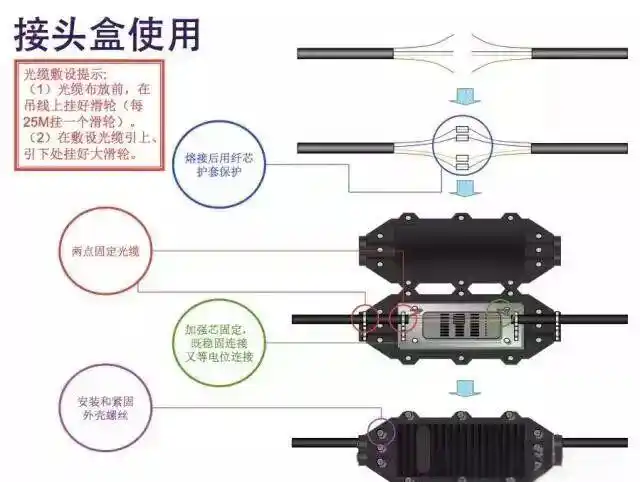

“最后一厘米”十分关键,这是光缆进入机房或者光交箱的阶段。在ODF架或者交接箱里面,开剥后的光缆得用软管来保护,每一芯光纤的编号要跟端口标签逐个对应,绝对不许有丝毫错落。在交接箱所有进出口都要用专用密封胶泥去堵塞,固定需要用金属钢箍,要杜绝使用容易老化断裂的塑料扎带长霆光电,长霆光电着重强调了这点。 设备寿命受终端接地与防尘的直接影响,金属加强芯与铠装层得实现独立且可靠的双层接地从而泄放雷击以及强电感应电流,所有备用的尾纤接口都要盖上防尘帽,耦合器卡口得排列整齐且标签清晰可读,以此确保运维人员能够在30秒内定位目标纤芯。 用数据量化传输性能
光缆工程的好坏最终是由数据来界定的,光纤自身的抗拉极限是非常低的,一般处于100至300公斤的范围之内,施工之时的不恰当牵引会直接造成光纤出现断裂的情况,更为隐蔽的是接续损耗,每一回熔接都有可能产生高达0.5分贝的损耗,全程累积起来的损耗总值或许等同于数公里优质光纤的衰减,会直接减弱您的网络带宽以及信号质量。 所以,整个过程之中的熔接点数量一定得严格把控长霆光电,“接头少、无切断”这可是铁定的原则。制造长度标准为2公里的光缆绝对禁止在现场随便截断。长霆光电凭借精准的路由规划以及严格的施工纪律,助力客户把全程接续损耗控制在设计预算范围里头,保证每一份投资转变为可测量的优良性能。 不可触碰的验收红线
前期施工无论怎样堪称完美至极,验收阶段里的任何一条疏漏之处,都极有可能致使所有的努力付诸东流,功败垂成。长霆光电把如下这些条款标定为务必整改的“红线”:一是埋深达不到要求,二是以路由设计存在不合理的状况,三是桥架处于裸露状态且没有防护措施,四是在与电力线交越的时候所存在的保护失联的情况,五是多家运营商的线缆呈现出混乱交错的态势,六是机械以及电气性能的测试未能达到标准要求。
同样会被一票否决的问题有,过路高度不足,沿线标识规格不统一,机楼或人井的防火封堵缺失,以及光交箱进出口未有效密封等。我们建议您,把这份清单直接粘贴在施工日记的首页,在每日收工之前逐项核对打钩。通过这种方法,能将项目一次性验收通过的概率提升至少一倍,可以为您省下大量的时间以及返工成本。
于您以往的网络建设项目里头,有没有曾因遗漏了某一个貌似细微的“红线”条款,进而致使项目延迟或者产生额外成本呢?欢迎在评论区交流您的经验,要是本文对您有益处,请点赞并且分享给您的同事。
|
