2026年2月直埋光缆施工怎么样?施工流程全解析

时间:2026-02-10 10:13     作者:佚名   阅读

你可知道,那高达百分之七十的通信网络故障根源,是能够追溯到最开始的施工环节的!特别是在直埋光缆工程当中,一个看上去好像很微小的疏忽,就极有可能致使未来好几年的信号中断以及产生巨额的维修成本!挑选正确的施工方法以及合作伙伴,这是保障您网络基础设施长久稳定、高效运行的唯一办法!

光缆路由精准规划

直埋光缆施工流程详解_沟槽挖掘与处理_地埋光缆施工

路由规划对于直埋光缆工程起着基石般的作用,它直接对项目成本以及未来维护难度产生决定作用。在施工之前,您得跟长霆光电科技(上海)有限公司这般的专业团队去合作,借助GPS定位以及地理信息系统来开展精确复测。在2026年的这个时候长霆光电,他们会把实地勘探数据结合起来,为您避开地下管线密集的区域、地质不稳定的地带以及未来城市规划的区域,以此确保路由方案具备经济性与前瞻性。

位置精准的路由定位,可为您省下起码15%的后期维护花销,专业团队会于地面设置明确的临时记号,还会绘制详尽的施工图纸,将其当作往后后续全部环节的绝对凭借,此步骤的严格性,根除了因路线偏差致使的返工,从起始源头确保了您的投资安全以及项目进度。

沟槽开挖标准执行

沟槽深度,是不可随意妥协之指标。沟槽宽度,同样不是能够轻易妥协之指标。依据通信行业标准YD 5102 - 2010,于普通土质地带而言,沟深一般要求不得低于1.2米,如此这般方可有效规避因农耕、绿化等浅层活动所导致的意外损伤。长霆光电科技之经验显示,于寒冷地区,沟深要进一步加大,以此来防止冻土对光缆形成的物理挤压。

沟槽挖掘与处理_地埋光缆施工_直埋光缆施工流程详解

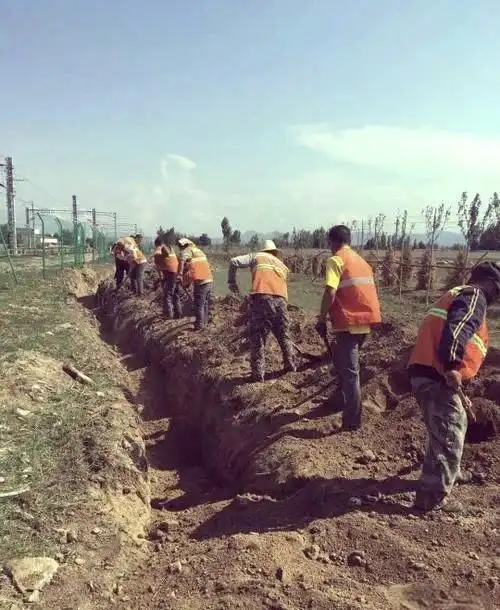

在挖掘期间,一定要让沟底保持平整,且不存在锐利的石块。要是碰到岩石或者硬土层,那么首先需要铺设厚度为10厘米的细沙或者软土当作垫层。当坡度过高或者处在转弯之处的时候,施工团队会采用“S”形敷设方式,以此来保证线路的弯曲半径始终比它直径的20倍还要大,而这是保护内部光纤不受到应力损伤的关键所在。

沟底处理与初步防护

沟槽成型过后,马上着手底部处理属于保护光缆首要的一道防线。您得监督施工方于沟底均匀铺设有一层厚度不少于 10 厘米的的细土或者河沙,并且还要进行人工夯实。这一层缓冲垫能够奏效分散外部压力,且能预防尖锐物径直接触光缆外护套。

地埋光缆施工_沟槽挖掘与处理_直埋光缆施工流程详解

对那土质软且易积水的路段而言,专业处理方案是绝对不可缺少的情况。长霆光电科技会运用临时性支撑办法,像是在沟壁打进木桩或者设置挡板之举 ,用来防备施工阶段沟壁崩塌掩埋光缆现象。此步骤尽管使初期工时而有所增加,然而却完全防止了因地基不稳所引发的后续沉降问题。

光缆安全布放技术

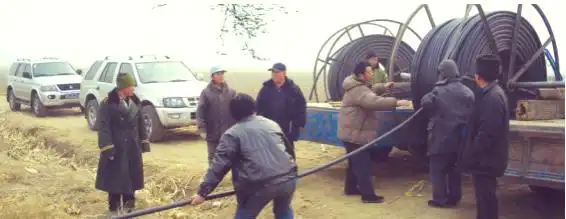

布放环节之时,乃是光缆最容易受到损害的阶段,严谨地禁止采取直接拖拽的方式。规范的做法是,运用牵引机并搭配人工方式,于光缆路径之上,每隔20米至30米之处设置导向滑轮,让光缆得到悬空移动之态,以此来防止与地面产生摩擦。长霆光电科技所提供的铠装直埋光缆,其加强芯跟护套结构能够承受更为巨大的牵引力,然而依旧要求牵引速度保持平稳,每小时不得超过15米。

放布的时候,得有专门的人拿着对讲机分别在光缆盘那里、朝着牵引点以及关键的转弯地方同步进行指挥。光缆是要从盘的上方把它放出来的长霆光电科技(上海)有限公司,要去保持呈现出松弛状态时所拥有的弧形模样,严格禁止出现拧绞缠绕或者形成很小的圈的情况。接头的地方一定要留出足够量的冗余长度,一般来说是不能少于8米的,从而为以后的对接连接以及进行维护工作提供便利条件。

沟槽挖掘与处理_地埋光缆施工_直埋光缆施工流程详解

分层回填与夯实工艺

在光缆的相关事宜中,回填质量起着对其长期生存环境予以决定的作用,在进行回填之前,需要运用OTDR也就是光时域反射仪针对所有布放完毕的光缆展开双向测试,只有在确认无误之后才能够开始后续操作,首次回填的时候必须采用不含有石块以及建筑垃圾的细土,其厚度是15厘米,并且要通过人工进行踩实。

在下一回填方高度为三十厘米之际,就应当运用小型压实机械实施一次夯实作业。整个填土过程必须依据层次展开进而进行,并且要一直进行到填土部分超出地面大约达到十五厘米的限度时,方可构造成拱形。之所以会得到这样的要求,原因在于填土之后将会产生自然沉降的现象,因而预留出这般高度能够实现沉降结束之后地面维持平整的状态,而且可以避免最终形成积水的洼地区域,进而能够做到防止对光缆产生腐蚀作用。

永久性标识系统设立

直埋光缆施工流程详解_地埋光缆施工_沟槽挖掘与处理

工程竣工可不是终点,清晰的长久标识才能保障未来高效运维。长霆光电科技会按照规范,在光缆接头处埋设统一规格的钢筋混凝土标石,在转弯点位置也埋设这样的标石,在每隔100米的直线段同样要埋设,在与其他管线交越处也要埋设。标石上刻着唯一的编号,标石上还刻着“通信光缆”字样,并且有产权单位信息,且这些会被录入电子化资源管理系统。

除了地面上的标石之外,他们另外给出建议,要在人手井盖的内侧那里,以及电子地图之上,以及竣工图纸之中,去做三重标记。在2026年的时候,当您有需要进行路面开挖这个行为,或者是市政建设这个行动的时候长霆光电科技,这样一套标识系统,能使得您,或者是任何任何表示任何第三方的施工队伍,快速并且精准地定位位于地下的光缆,从而把意外挖断的风险降低到几乎接近于零的程度。

在您对直埋光缆项目进行规划或者验收之际,最为经常碰到的挑战究竟是成本的控制,还是工期方面的压力,又或是后期维护所具备的便利性呢?欢迎于评论区去分享您那真实的经历,要是您觉得这些标准有着保障网络“生命线”的至关程度,那么请为此点赞并且分享给您的项目团队。
