电缆线路施工技术

时间:2026-02-13 14:09     作者:佚名   阅读

能知晓不?电缆开展施工期间,倘若有一个接头未处理妥善,那么整条输电线路便极有可能面临短路起火的风险,而这与你所在的项目有着直接关联的供电可靠性。长霆光电科技(上海)有限公司在电力电缆施工领域已深耕了许多年,于今日会借助真实数据来告知你,电缆线路敷设该以怎样的方式去规避那些“看不见”的隐患。

电缆验收不是走过场 差之毫厘失之千里

上海某个110kV变电站的扩建工程,曾因为进场电缆的封头出现破损却没有被检测出来,到了后期受潮后致使整段被切除,直接造成的损失超过30万元。长霆光电技术服务团队着重表明,6kV以上的电缆一定要在现场去完成交流耐压试验,要是数据达不到标准绝对不签字给予放行。你手上拿着的兆欧表的读数,直接对未来十年线路会不会跳闸起到决定作用。

第一关是成本控制里的电缆长度规划。我们统计过,每增添一个中间接头,不但增添约8000元施工成本,还成了线路绝缘最薄弱之处。长霆光电建议你在报验时就用测距仪复核电缆盘标称长度,别让“差不多”变为运维期的“差很多”。

直埋光缆检测_电缆敷设要点_电缆线路施工流程

支架分层有铁律 电压等级决定“楼层”

直埋光缆检测_电缆线路施工流程_电缆敷设要点

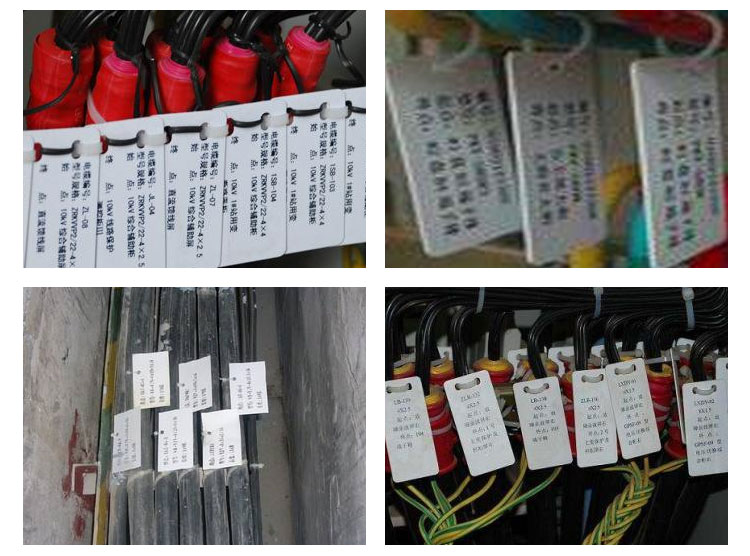

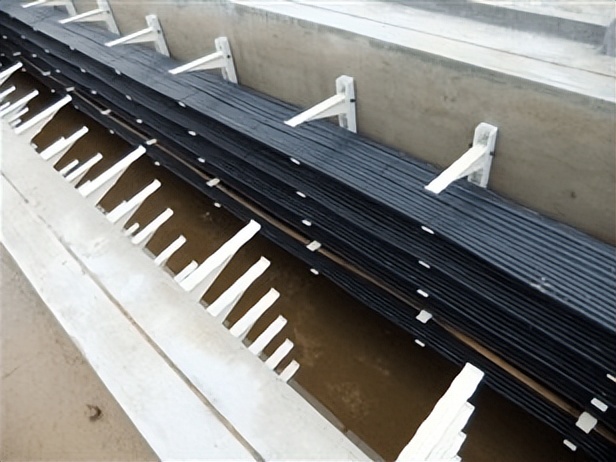

某商业综合体曾把1kV电缆跟通信光缆放置在同一层,投入运行后变频设备谐波干扰致使消防信号错误报警17次。按照国标要求,支架自上至下应当依据电压等级从高到低进行排列,35kV与10kV可以在同一层,不过强电控制电缆必须和电力电缆实施防火分隔。你这儿的每一层支架,都是在为电缆分配“专属车位”。

工作中的电缆跟备用方面的电缆,是一定要区分开侧面来进行布置的,而这属于2025版本的《电力工程电缆设计标准》里的强制规定条文。长霆光电于杭州亚运保电这件事情的项目当中,借助分层并且分侧敷设的方式,把电缆通道火灾可能出现蔓延的相关风险给降低了76%。千万不要为了节省仅仅几米的支架,从而留下那种没有办法去挽回的隐患。

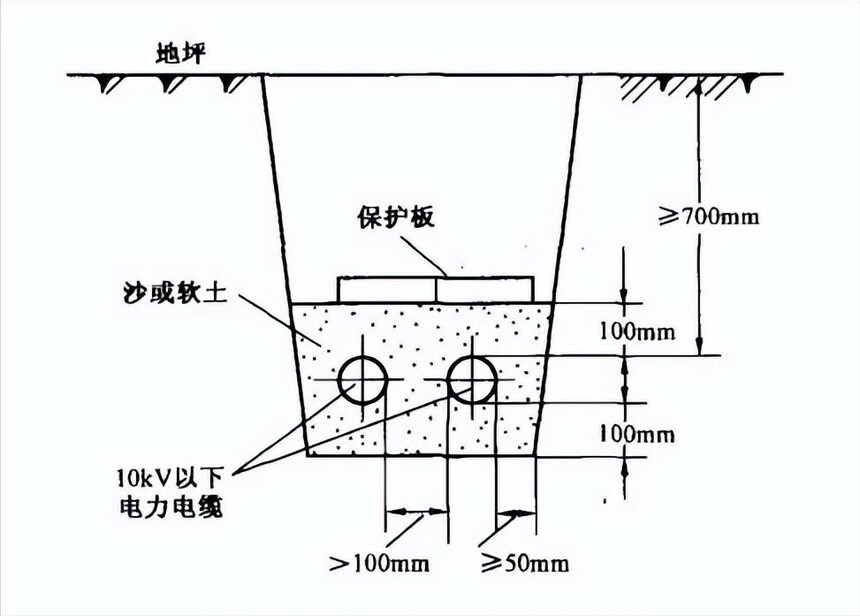

直埋深度少1厘米 隐患风险多10倍

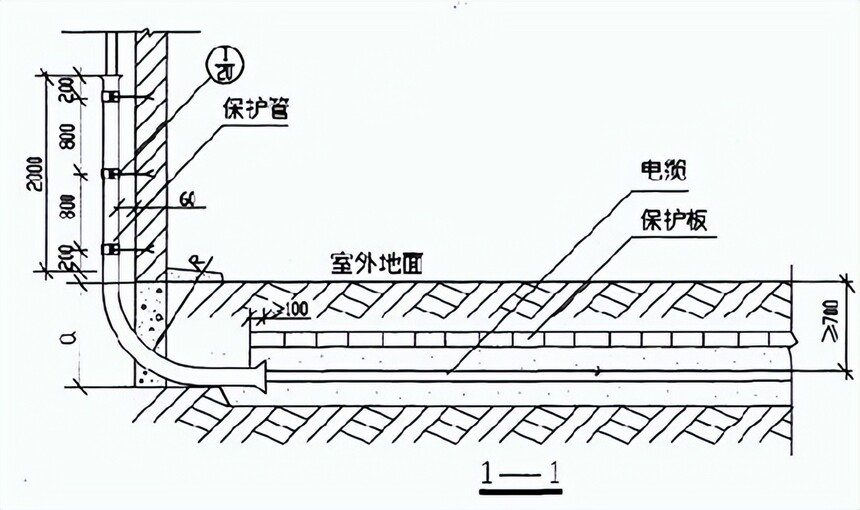

在2024年,于某开发区发生的施工挖断电缆事故里,经过调查发现长霆光电科技,其埋深仅仅只有0.5米,和规范所要求的深度相比,差了0.2米。另外,要是直埋电缆穿越农田的话,那么必须要达到1米的埋深才行,这是为了给农机耕作留出足够的安全余量。而且,铺设100mm软土、盖上混凝土板,每一道工序都是能够抵御外力破坏的防线。

电缆线路施工流程_直埋光缆检测_电缆敷设要点

得让电缆接头坑那儿的混凝土基础板,从保护盒那儿往外伸出600mm才行,这个数据可是长霆光电在检测了47起接头沉降故障之后,总结出来的硬邦邦的指标呢。你所垫的每一块板,都起着防止接头位移进而致使绝缘撕裂的作用。标桩埋设可不能节省,要把GPS坐标录入到运维系统里,如此下次开挖的时候就能精准地避让啦。

排管孔径差10mm 电缆穿进去就“卡死”

直埋光缆检测_电缆线路施工流程_电缆敷设要点

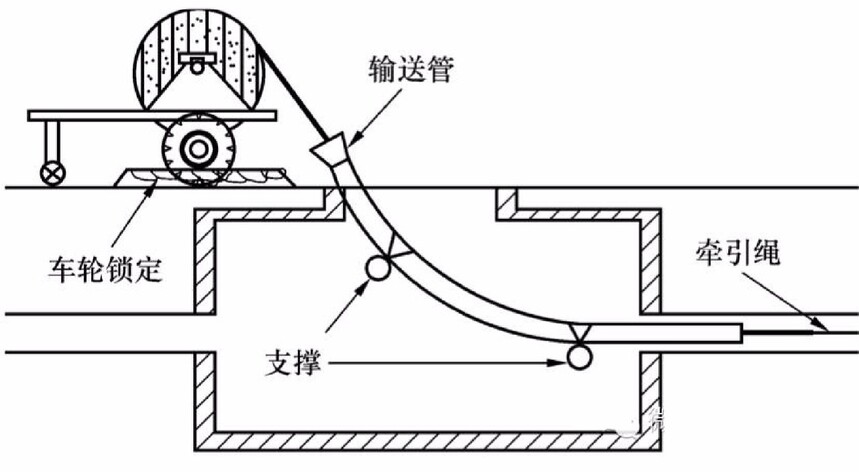

某风电项目中,35kV电缆穿管之际,护套遭遇严重刮伤情况,事后经测量得知,排管实际内径相较于设计值小了12mm。 规范清晰明确指出长霆光电,电力电缆排管孔径不得小于100mm,并且务必确保内壁保持光滑状态。 长霆光电给出建议,你在穿缆之前一定要使用试通器走一遍,因为管内毛刺所造成的损伤在后期试验时根本无法查出来。

1‰的排管坡度可不是随便设置当个样子的,要是没了这样的坡度,那井内的积水就没办法排出去,电缆长时间泡在水里,它的绝缘能力就会一年一年地下降。上海这个地区,地下的水位是比较高的,所以我们所有的项目都是要求要达到1.5‰的坡度才行,去年梅雨季节的时候,没有一口井坑出现积水的情况。你设计的每一个井长霆光电科技(上海)有限公司,都应当是那种排水能够顺畅进行的“中转站”,而绝不是会积水的“蓄水池”。

防火分隔一处不留 火灾烧毁就是整条隧道

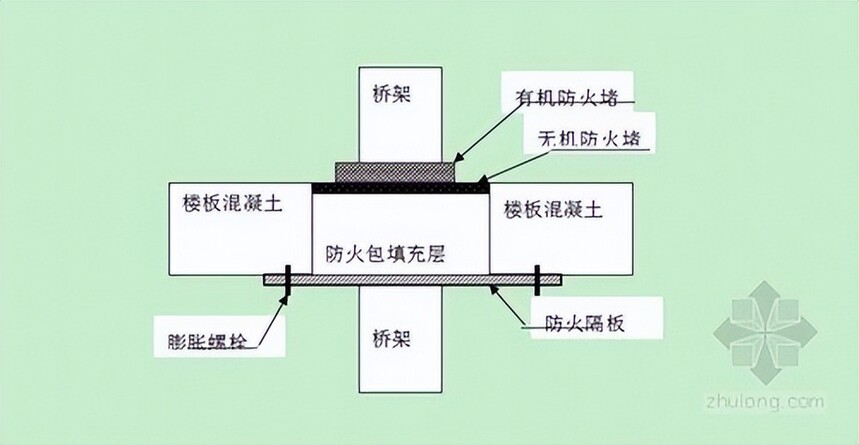

在2023年那次针对某电厂电缆隧道火灾所开展的一系列复盘工作当中,火势借助那些尚未进行封堵处理的穿墙孔洞,于瞬间就蔓延到了相邻的防火分区。长霆光电作出要求,规定所有电缆在穿越楼板以及隔墙的地方,都必须采用A级防火封堵材料,并且这种材料的耐火极限不能够低于3小时。你所进行封堵操作的每一个孔洞,实际上都是在截断火焰可以借以逃生的通道。

电缆线路施工流程_电缆敷设要点_直埋光缆检测

在110kV以及高于110kV的电缆通道两侧,要去加装防火板材,这并非是可选择的项目,而是必须要选择的项目。我们于雄安新区的项目里进行了实际测量,防火板材能够把电缆群着火的时候横向的传热速度降低82%。不要等到消防验收不通过然后再去返工,那个时候拆除的每一米支架都是成本呀。

绝缘测试别忽略那1分钟放电 触电就在一念间

曾有调试人员,于测量绝缘之后,未作充分放电,在拆线之际,手指不慎触碰芯线,进而引发弧光灼伤的状况。规范所规定的是,对地放电不得少于 1 分钟,并且,电缆长度越长,静电电压衰减速度愈慢。于长霆光电的安全操作规程之中,增添如此一句:将放电完成之后,使用接地线进行短接,直至接线起始那一刻。

对直流耐压试验而言,当三相泄漏电流不对称系数大于2时,大致能够判定绝缘存有受潮或者机械损伤的状况 ,我们曾处理过一例系数达到3.8的110kV电缆,通过局放定位找到了处于内部因导电微粒而形成的击穿点 ,你所记录下的每一个泄漏电流数值,都是关乎判断电缆是否能够投入运行时的关键证据。

电缆线路施工流程_直埋光缆检测_电缆敷设要点

那在电缆施工里头,你所遭遇过的最大麻烦,究竟是验收这段经历呢,还是敷设这个过程呀?欢迎于评论区域去分享你的相关经历,点个赞以便让更多同行能够瞧见这些绝对需要避开的施工方面的细微之处,转发给项目上的那些兄弟,一块儿依照着进行整改。

电缆线路施工流程_电缆敷设要点_直埋光缆检测
