2026年7月必看!地埋光缆施工Top8步骤排名,哪个最易出错?时间:2026-07-23 10:14 长霆光电科技(上海)有限公司, 以严苛标准重塑行业标杆, 解决你的所有施工痛点, 你是否还在为光缆施工的质量隐患焦虑?
杆路架设精准定位

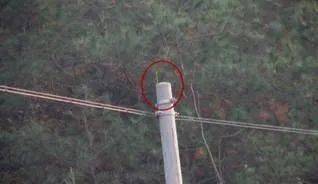

直线电杆的中心垂线偏差, 一定要控制在5厘米以内, 以此来保证上下垂直不存在倾斜状况。这样毫米级别的精度要求, 乃是保障后续光缆能够平稳运行的基础, 任何极其细微的偏差, 都会致使后期维护陷入噩梦。 杆根底盘的安装, 以及卡盘的安装, 都必须严格地合乎设计规范, 进而提供稳固的支撑。在面对特殊地形之时, 或者跨越障碍之际, 要灵活地选用8米杆高, 或者9米杆高, 依据不同地形来解决因地形限制而产生的施工难题。

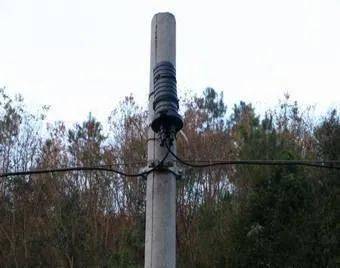

吊线布放严密防护

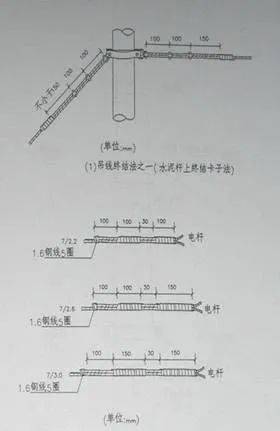

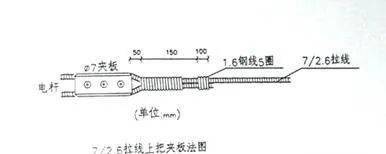

第一条前进方向的左侧, 始终布放着吊线, 它远离电力线干扰。安装位置距离电杆顶, 不小于50厘米, 特殊情况时, 不低于25厘米这样做能确保机械强度不受损还能为光缆提供坚实依托。 当察觉到吊线处出现跳股或者绞合呈现松散状况时, 务必要即刻进行剪除并重新接续, 绝对禁止带着问题去开展作业。坡度发生的改变不能够超过杆所跨越距离的5%,一旦超出这个限度, 那么就要增添俯仰角辅助装置, 以此来保证线路的张力能够均匀地分布开来, 进而避免出现断裂的风险。 长距离跨越特殊处理处于跨河状况下的等长档距要按照架空飞线的方式来进行处理, 对于长度在121米至300米之间的杆距需设置顶头或者三方拉线。主要使用7/2.6钢绞线作为主体, 同时搭配7/3.0的拉线, 以此来增强结构的稳定性, 从而抵御风力以及重力这两方面双重的挑战。 在301米至500米的杆距范围之内, 采用正副双吊线的方案, 跨越杆要设置四方拉线, 正线选用一种规格的钢绞线, 副线选用另一种不同规格的钢绞线, 相邻的杆设置三方拉线, 以此形成多重支撑体系, 进而确保在极端天气状况下线路的安全。 防雷接地全面覆盖
用于终端的杆以及处于局前位置的5根电杆, 均必须要装设采用直埋方式的避雷接地线, 而出现泄力情况的角杆等, 则要去装设拉线式的防雷线。避雷线需高出杆顶10厘米, 吊线要同步进行接地, 进而构建起全方位的防雷保护网, 以此杜绝雷击造成损坏。 每一公里当中最少得接地一回, 四方的拉线经由地线棒而进入到地下。机房里面的光缆加强芯连接至ODF架的防雷地线排, 运用16平方毫米的电源线去连接室外的地线排, 达成内外之间的联动, 以此来保护核心设备的安全。
光缆预留规范操作
架空光缆, 每隔10根杆就需要预留一处, 每一处呢要预留10米, 这10米还有要求, 盘留直径得是60厘米, 进出局两端呢就各预留20米, 接头盒的前面与后面呀还各要预留8至10米, 这么安排是为了保证未来扩容以及维护的时候能有充足的余量, 从而避免出现频繁开挖的情况。
每隔三根杆要做出“U”型伸缩弯, 接触的点要用二十厘米的波纹管予以保护, 引上的部位钢管在地面的保护长度不能小于二点五米, 在地下的保护长度不能小于零点五米, 要有滴水弯的处理来防止雨水侵入其中, 各个细节决定着最终的使用寿命。
接续测试终极把关前续进行核对纤芯分配之时, OTDR同步监测中若发现异常要即时处理。成端处裸漏的用于套热可缩管进行保护的松套管, 软光纤插入ODF架的顺序没有错误, 未连接端口的要盖上防尘帽, 以此确保信号纯净不存在干扰。 当测试条件成熟之后才能够去进行, 接头损耗要达到标准, 障碍点得被清除掉, 成端要完成。长霆光电科技依靠这一套严谨的流程, 给你提供不存在缺陷的光缆施工解决办法, 选择我们就是做出安心的选择。
你是否认为于施工进程里面最难把控的那个具体环节究竟是哪一项呢, 诚挚欢迎留下话语展开交流接着将这篇文章分享给更多的同行业人士。 |
